Dijkversterking Buggenum

Opdrachtgever

Waterschap Limburg

Expertise

Grondwerk

Waterbouw

Werkzaamheden

Dijkverzwaring

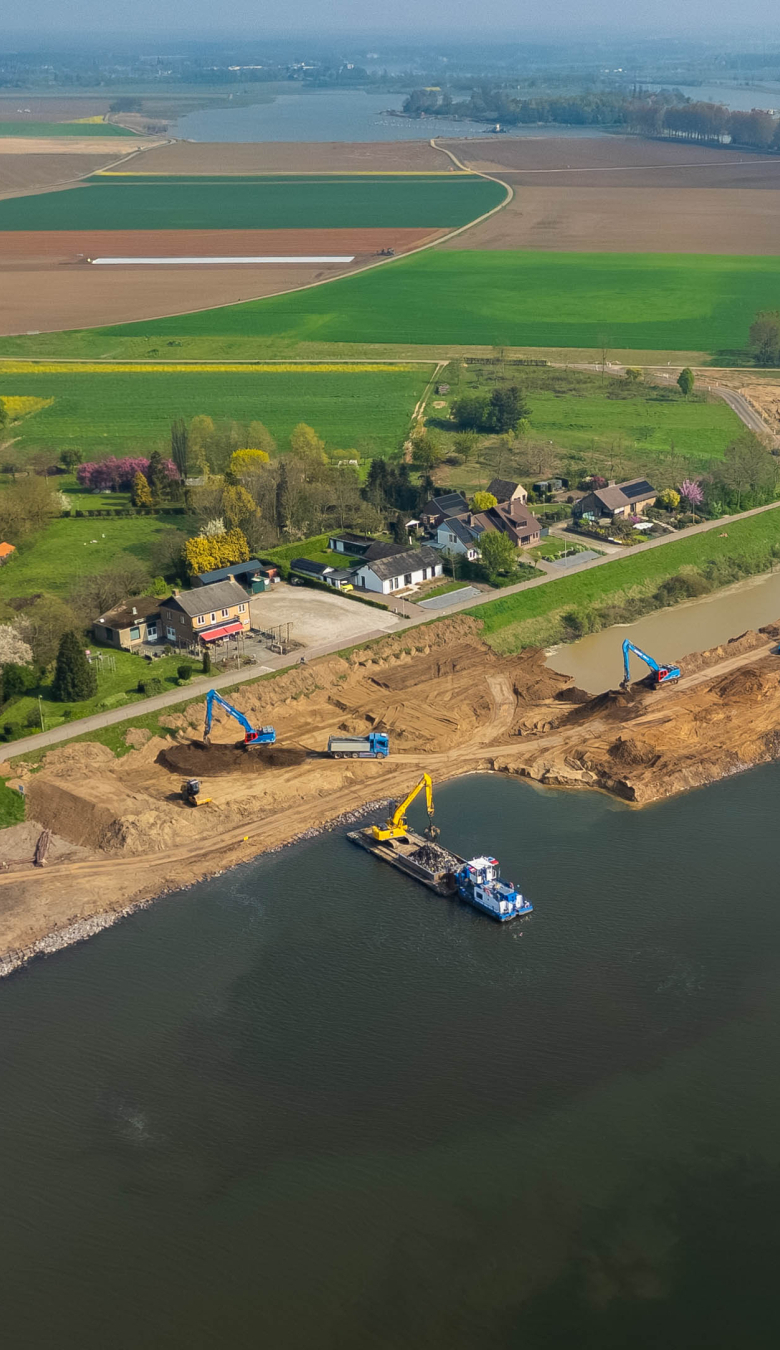

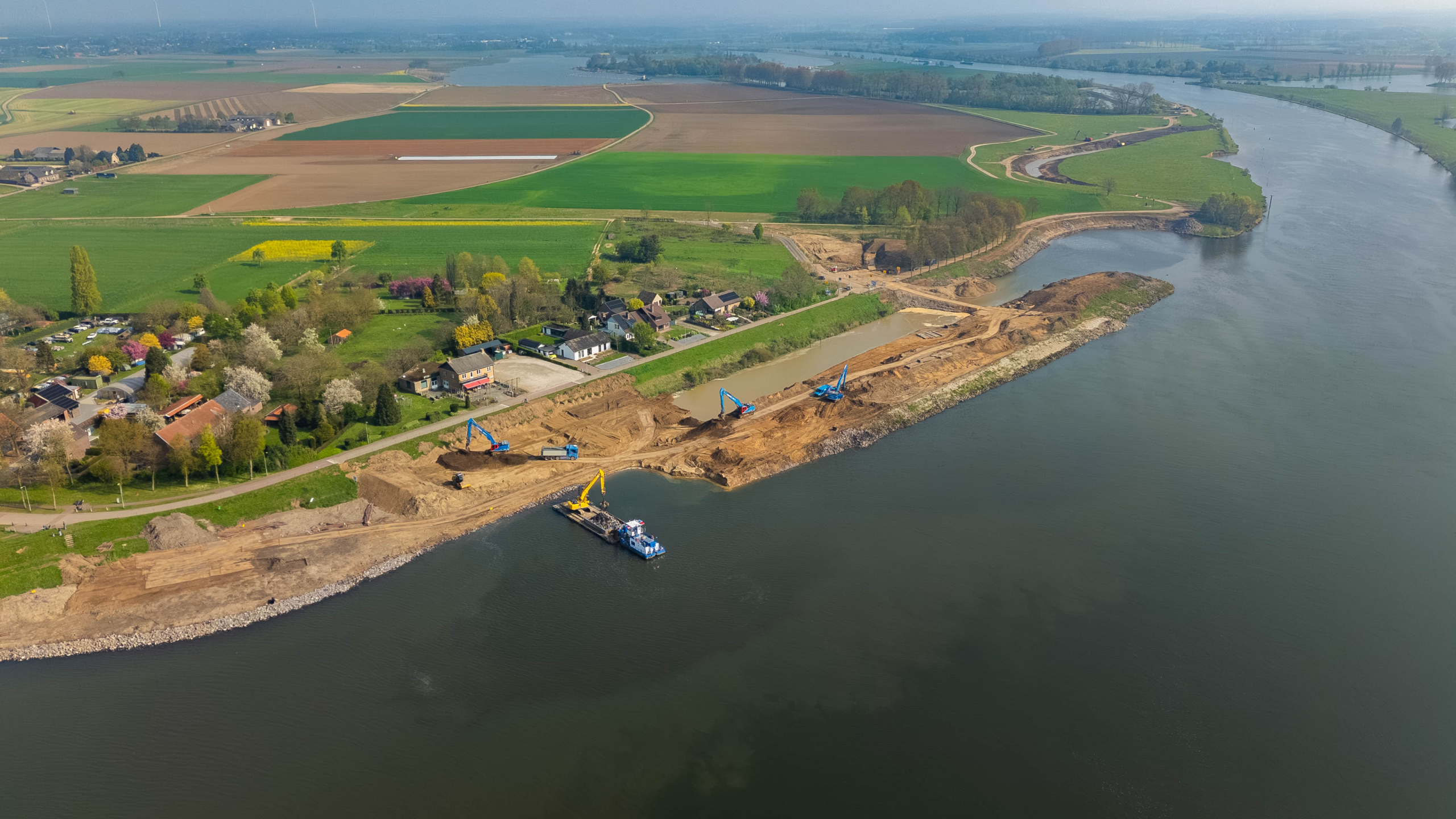

De huidige dijken in Buggenum, die na de overstromingen in de jaren ’90 snel en tijdelijk werden aangelegd, voldoen niet meer aan de wettelijke veiligheidsnormen. Daarom maken we, samen met combinatiepartner Dura Vermeer, de dijken gemiddeld 1 tot 2 meter hoger en laten we ze beter aansluiten op het omliggende landschap. Zo blijft het dorp ook de komende 50 jaar beschermd tegen hoogwater.

In totaal brengen we  3,2 km waterkering aan, waarvan ca. 1,8 kilometer nieuw tracé. Het werk bestaat uit een groene kering die qua opbouw en uitvoeringsmethodiek op te delen is in 3 types:

• Dijkvak 1 t/m 4: groene kering nieuw tracé;
• Dijkvak 6: groene kering bestaand tracé (uitbreiding);
• Dijkvak 5: groene kering, inclusief dempen koelwaterkanaal en verwijderen langsdam.



Een bijzonder element in dijkvak 6 is de permeabele dam die wordt gerealiseerd. Deze heeft een dubbele functie: het dient de zuigingwerking van schepen op de Maas te verminderen om zo een rustiger water te creëren voor de te verplaatsen aanlegsteigers. Daarnaast is het een KRW compensatie maatregel. De permeabele dam bestaat uit 'Reefy'-blokken: deze lijken op Legoblokken en bieden een habitat voor flora en fauna. Om de blokken op de juiste wijze aan te leggen dient het koelwaterkanaal plaatselijk leeggepompt te worden.

Van tender naar realisatie

Realisatiemanager Jasper Brands: "Doordat de tender heel erg was gericht op samenwerking in de plan uitwerkingsfase, waren hier een aantal gesprekken in de tenderfase met de opdrachtgever. Erwas  zelfs een projectcase om te laten zien hoe wij het project aan zouden vliegen. Hier was ik al vanaf het begin bij betrokken. Mij vind je zowel buiten op het werk als binnen om de technische kant van het werk voor te bereiden en aan te sturen. Ik heb ervaring in zowel de voorbereiding als de uitvoering van dijkversterkingsprojecten."

Mooi meegenomen is ook dat mijn familie van mijn moeders kant uit Buggenum komt, dus het is geen onbekend terrein voor mij. In ’93 en ’95 heeft het water 1 meter hoog gestaan in het ouderlijk huis van mijn moeder

Jasper Brands

Realisatiemanager

Veiligheid voorop

Jasper vervolgt: "Door tijdelijke werkwegen aan te leggen voor de aanvoer van klei ontzien we de kom van Buggenum. In de gekozen werkwijze houden we zo optimaal mogelijk rekening met de omgeving. We verplaatsen de bestaande haven in de winter, waardoor we de raakvlakken wegnemen en de veiligheid met elkaar verbeteren. Daarnaast voeren we in eind 2025 de verbindingsweg tussen de Dorpsstraat en de Groeneweg uit. Door dit vooruitlopend op de dijkversterkingswerkzaamheden te doen, hebben we hier geen kruisend verkeer in ons werkvak. We verwijderen de raakvlakken en verbeteren de veiligheid.

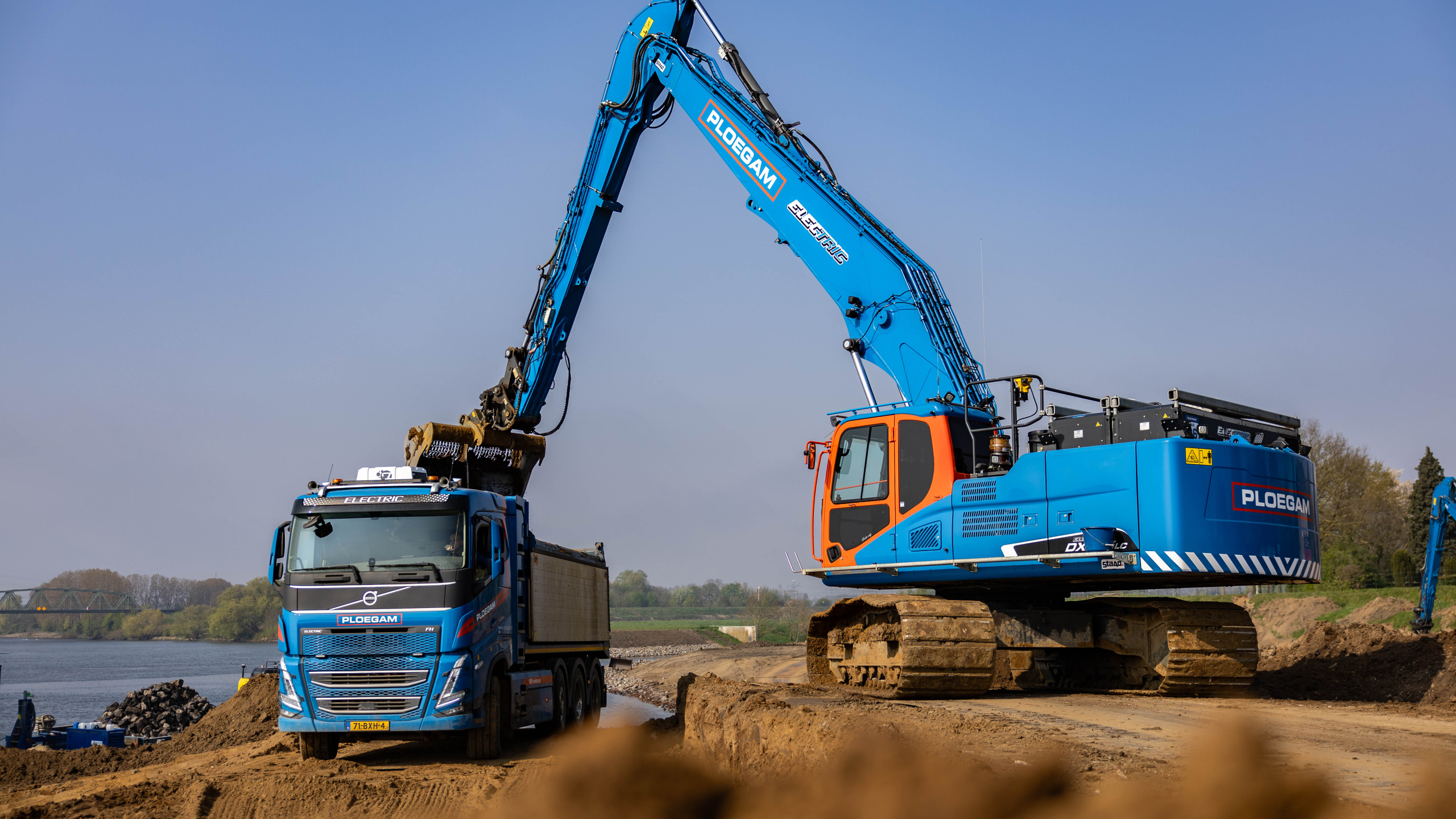

Elektrische vrachtwagen en graafmachine

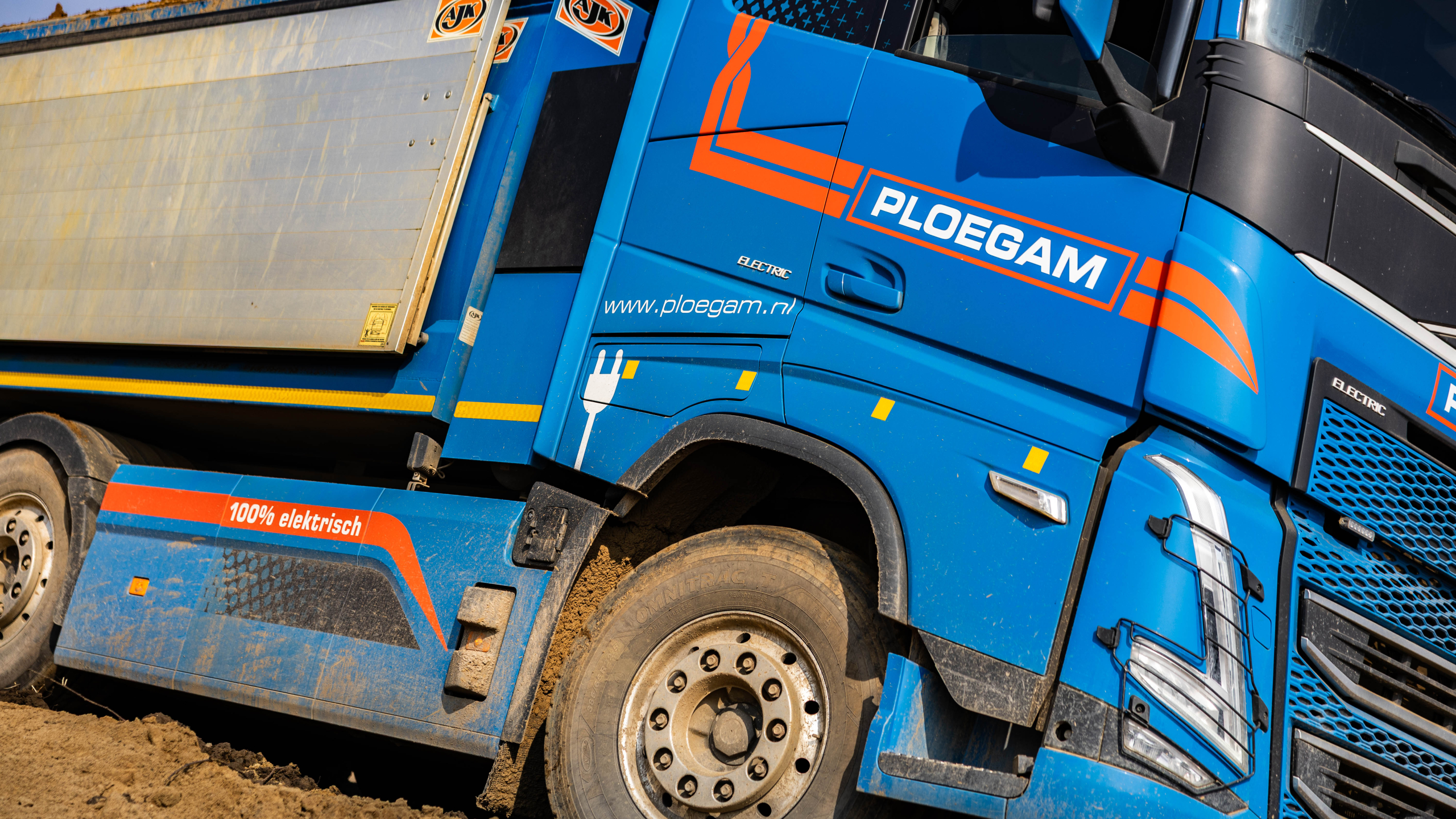

elektrische vrachtwagen

Over dit project

Aanvang

20 augustus 2025

Omvang

€ 30.656.000

Looptijd

25 maanden

Status

In uitvoering
